案例二
背景资料

某群体工程由甲乙丙三个独立的单体建筑组成,预制装配式混凝土结构。每个单体均有四个施工过程:基础、主体结构、二次结构、装饰装修。每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。三个单体各施工过程流水节拍如表1。总工期最短的流水施工进度计划如图1-1。
政府主管部门检查《建设工程质量检测管理办法》(住房和城乡建设部第7号令)执行情况:施工单位委托了监理单位控股的具有检测资质的检测机构负责工程的质量检测工作;建设单位按照合同采用一批钢材时,要求钢材供应商在总承包单位材料人员见证下,从其货场对该批钢材取样送检,检测合格后送到施工现场使用。要求相关单位对存在的问题进行整改。
总承包项目部预制剪力墙板施工记录中留存有包含施工放线、墙板起吊、安装就位、临时支撑、连接灌浆等施工工序的图像资料,详见图1-2~图1-6。资料显示,墙板安装就位后,通过可调临时支撑和垫片调整墙板安装偏差满足规范要求。
【问题】
1.补充表1中A-E处的流水节拍?(如A-2)甲栋、乙栋、丙栋的施工工期各是多少?
2.指出《建设工程质量检测管理办法》执行中的不妥之处,并写出正确理由。
3.分别写出预制剪力墙板施工记录图1-2~图1-6代表的施工工序。(如图1-2墙板起吊)写出五张图片的施工顺序。(如2-3-4-5-6)
4.装配式混凝土结构预制构件还有哪些?墙板就位后测量的偏差项目都有哪些?
【答案】
1.(1)A-2;B-5;C-2;D-3;E-4;
(2)甲栋13个月;乙栋15个月;丙栋15个月。
2.不妥一:施工单位委托了监理单位控股的具有检测资质的检测机构负责工程的质量检测工作;
理由:应由建设单位委托具备相应资质的第三方检测机构进行工程质量检测;且检测机构与所检测建设工程相关的建设、施工、监理单位,以及建筑材料、建筑构配件和设备供应单位不得有隶属关系或者其他利害关系。
不妥二:建设单位按照合同采用一批钢材时,要求钢材供应商在总承包单位材料人员见证下,从其货场对该批钢材取样送检;
理由:见证检验应在建设单位或者监理单位的监督下现场取样。

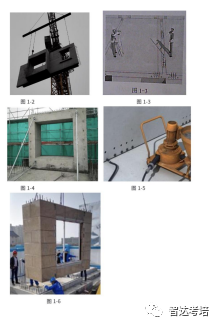

3.(1)1-2:墙板起吊;1-3:施工放线;1-4:临时支撑;1-5:连接灌浆;1-6:安装就位;
(2)3-2-6-4-5。
4.(1)预制柱、预制梁、叠合梁、预制叠合板、预制楼梯、预制阳台板;
(2)安装位置、安装标高、垂直度和累计垂直度。
